开先国际|六月家书至,幸福亦可期!

发布者:admin 浏览次数:1287



幸福于六月的夏风中成长葱茏

一砖一瓦,一花一木

都昭示着生活新的变化

您的家也在日月交替间一天天成长

家的模样也愈发精致起来

带着夏的期许

最新的工程进度为您奉上








01

开先国际·西区


·洋房区·

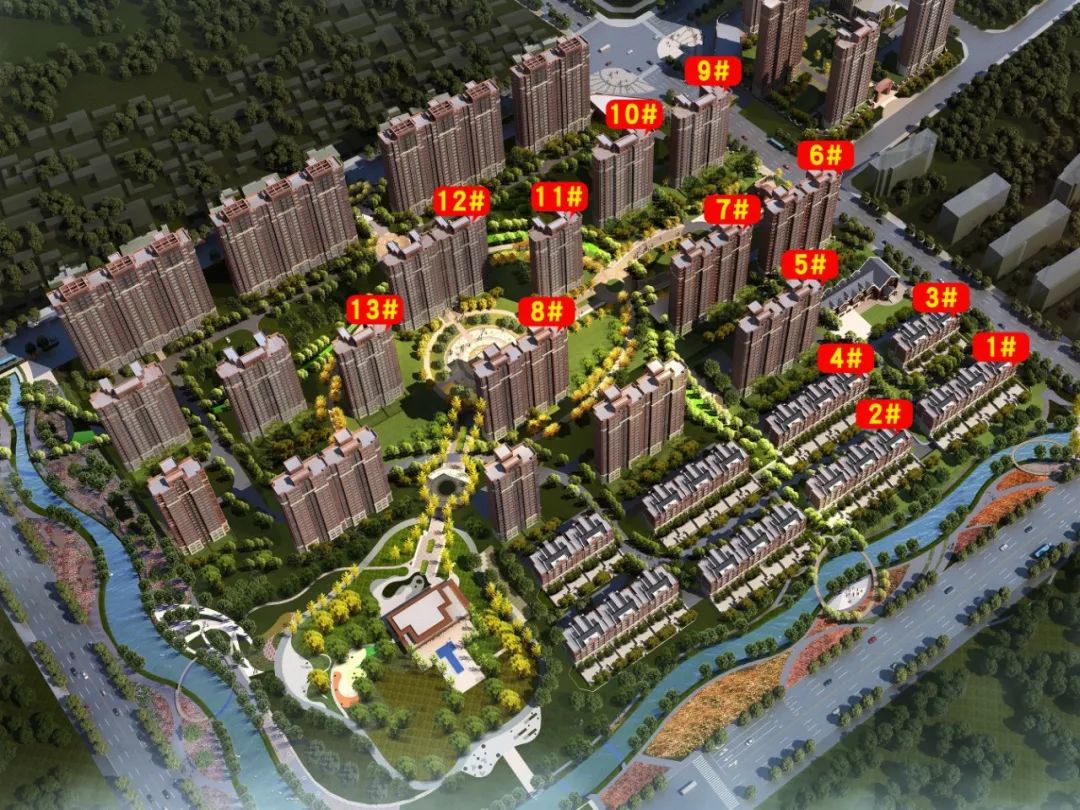

(花园洋房效果图)

(花园洋房2#楼实景图)

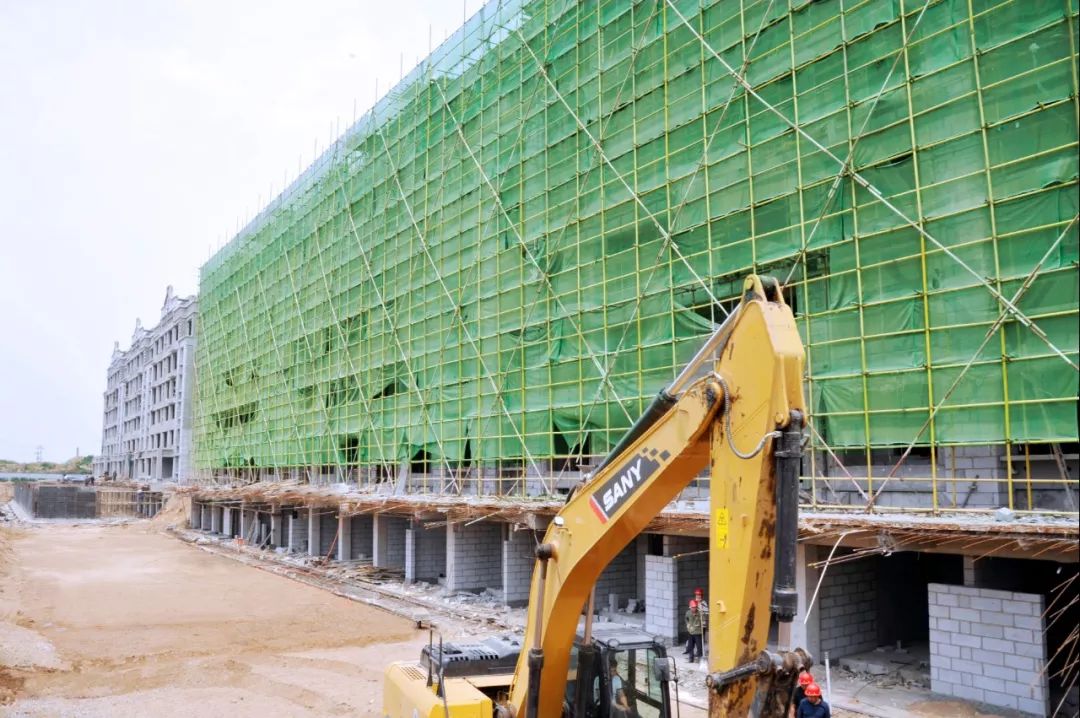

(花园洋房车库施工)



花园洋房:1#楼标六层砌体完成,车库垫层施工,2#楼外墙抹灰施工,车库现浇板模板支设,3#外墙抹灰基层处理,4#楼外墙脚手架已拆除,准备外墙施工。



·高层区·



(效果图)

(西区8#楼实景图)

(西区11#楼实景图)



西区9#楼实现最新封顶,至此,已有8# 9# 11# 13# 4栋高层主体封顶,转入内部砌体施工,其中,8#楼标七层、9#楼标三层、11#楼标二层、13#楼标十七层砌体施工。



(效果图)

(西区10#楼施工进度图)

(西区6#楼施工进度图)


高层区其余未封顶单体工程正加紧施工,近期将实现全部封顶,其中5#楼标二十层墙柱钢筋完成,6##p#分页标题#e#楼标十九层现浇板混凝土完成,7#楼标十九层现浇板钢筋绑扎完成,10#楼标二十一层现浇板混凝土完成,12#楼标二十二层现浇板钢筋绑扎施工。

·地下车库·



(车库筏板施工图)

(幼儿园筏板施工图)

幼儿园工程筏板钢筋绑扎,地下车库按计划分段施工,部分工段筏板已浇筑完成



02

开先国际·东区

·开先大厦·

(大厦施工进度图)

开先大厦标七层墙柱钢筋绑扎施工。



(东区3#楼施工进度图)

(东区地下车库施工进度图)

(东区1#楼施工进度图)



1#楼标标十二层模板加固完成,2#楼标六层模板支设,3#楼标七层模板加固、验收完成,4#楼标六层现浇板钢筋绑扎,周边车库、沿街楼按计划施工。

品质匠心如初

进度如火如荼

【开先国际】

专注每一个细节、每一道工序

以精工致品质,用细节著匠心



风吹麦浪绿渐黄

六月,是生如夏花的灿烂季节

愿所有美好都如期而至



引领沂城 典范之作





热销全城 当红不让

建面约115-313㎡院墅/多层/大平层

火爆热销中......
